Наряд-заказ на ремонт оборудования: образец 2026 и порядок заполнения
Коротко: Наряд-заказ на ремонт оборудования — первичный документ, в котором мастер выдаёт исполнителю задание: что чинить, как, с какими ресурсами и в какие сроки. Без наряд-заказа любая ремонтная работа — устная договорённость без следа в учёте. В статье — обязательные реквизиты, готовый образец в Word и Excel и сравнение с электронным наряд-заказом в CMMS.
Наряд-заказ кажется бюрократией, пока в цеху всё работает. Когда оборудование останавливается, аудитор спрашивает «почему не было ТО», или приходит проверка Ростехнадзора — оказывается, что без правильно оформленных наряд-заказов нет ни истории ремонтов, ни доказательной базы. Разбираем, как наряд-заказ устроен в 2026 году, какие у него обязательные реквизиты, как заполнить — и почему почти все средние и крупные заводы РФ переводят его в CMMS-систему вместо бумаги и Excel.
📋 Содержание статьи
Что такое наряд-заказ и зачем он нужен
Наряд-заказ на ремонт оборудования — это первичный документ, в котором ремонтному подразделению формализованно выдаётся задание. В нём фиксируется: какое оборудование требует обслуживания, какие именно работы нужно выполнить, кто исполнитель, в какие сроки, какие материалы и инструменты выделены, и кто принимает работу по итогу.
Документ выполняет три задачи одновременно. Первая — управленческая: переводит устное «надо бы починить» в задание с ответственным и сроком. Вторая — учётная: привязывает к работе расход запчастей, трудоёмкость и стоимость, формируя историю ремонтов конкретной единицы оборудования. Третья — юридическая: подтверждает, что плановое ТО реально проведено в нужный срок — это нужно при аудите по ISO 55000, проверках Ростехнадзора и спорах со страховой при аварии.
Регламентируется наряд-заказ внутренними положениями предприятия и отраслевыми стандартами (ГОСТ 18322 для общей системы ТОиР, отдельные регламенты для энергетики, нефтегаза, металлургии). Единой государственной формы нет — каждый завод разрабатывает свой бланк, но обязательный минимум реквизитов остаётся одинаковым.
Обязательные реквизиты наряд-заказа на ремонт оборудования
Бланк наряд-заказа можно расширять под специфику предприятия, но базовый набор реквизитов нельзя сокращать — иначе документ теряет учётную и юридическую силу. Ниже — минимальный набор из 12 пунктов, который должен быть в любом наряд-заказе на ремонт оборудования в 2026 году.
| Реквизит | Обязателен? | Пример заполнения |
|---|---|---|
| Номер и дата выдачи | Да | № 487 от 21.05.2026 |
| Заказчик (подразделение) | Да | Цех № 3, мастер смены Иванов А. П. |
| Исполнитель (бригадир / слесарь) | Да | Бригада № 2, бригадир Сидоров П. Н. |
| Объект работ (оборудование, инв. №) | Да | Компрессор К-2, инв. № 1042 |
| Вид работ | Да | Плановое ТО / средний ремонт |
| Основание | Да | График ППР, заявка № 1289, дефектная ведомость № 56 |
| Содержание работ | Да | Замена масла, проверка зазоров, замер вибрации, чистка фильтров |
| Срок выполнения | Да | с 21.05.2026 08:00 до 21.05.2026 14:00 |
| Нормо-часы / трудоёмкость | Желательно | 4 нормо-часа |
| Расходные материалы и запчасти | Желательно | Масло ИГП-38 — 4 л, фильтр Ф-7 — 1 шт |
| Подписи (выдал / принял / контролёр) | Да | 3 подписи или электронная авторизация в CMMS |
| Отметка о выполнении / закрытии | Да | Выполнено 21.05.2026 13:40, отклонений нет |
Если у вас опасный производственный объект, к стандартному наряд-заказу прилагается наряд-допуск — отдельный документ для работ повышенной опасности (огневые, газоопасные, на высоте, в замкнутом пространстве). Он не заменяет наряд-заказ, а идёт в дополнение.
Как заполнить наряд-заказ — пошагово
Заполнение наряд-заказа в типовом цикле ТОиР выглядит так: от появления потребности до закрытия проходит 5 шагов, на каждом из которых документ обогащается данными.
Шаг 1. Основание для наряд-заказа
Наряд-заказ никогда не появляется «из воздуха». У него всегда есть основание: график планово-предупредительного ремонта (для планового ТО), дефектная ведомость или заявка от мастера (для аварийных и внеплановых работ), регламент производителя оборудования или предписание Ростехнадзора. Это основание указывается в шапке наряд-заказа — без него документ нельзя верифицировать при аудите.
Шаг 2. Заполнение шапки и реквизитов
Диспетчер ТОиР или мастер заполняет «шапку»: номер, дата, заказчик, исполнитель, объект работ, инвентарный номер оборудования, вид работ. На этом этапе наряд-заказ ещё не выдан исполнителю — он находится «в работе» у мастера и может быть скорректирован. Важно правильно указать инвентарный номер оборудования: ошибка здесь приведёт к тому, что работа спишется на другую единицу и история ремонтов исказится.
Шаг 3. Содержание работ и ресурсы
Главная содержательная часть — что именно нужно сделать. Хороший наряд-заказ описывает работы конкретно: не «отремонтировать компрессор», а «заменить масло марки ИГП-38, проверить зазоры подшипников, замерить вибрацию, очистить воздушный фильтр». Если есть типовая технологическая карта — она прилагается к наряд-заказу или указывается её номер. Параллельно фиксируются ресурсы: расходные материалы, запчасти, нормо-часы, инструмент.
Шаг 4. Выдача исполнителю и выполнение
Наряд-заказ подписывается выдавшим (мастер или диспетчер ТОиР) и передаётся исполнителю — бригадиру или слесарю. Тот ставит подпись о приёме, забирает запчасти со склада по сопроводительной накладной (или система автоматически списывает их в CMMS) и приступает к работе. По ходу работы могут быть отклонения от плана — они тоже фиксируются: например, обнаружен дополнительный дефект, потребовалась лишняя запчасть.
Шаг 5. Закрытие наряд-заказа
После выполнения исполнитель отчитывается о работе: указывает фактическое время, реальный расход материалов, описание выполненных работ и обнаруженных дефектов. Мастер или контролёр (ОТК, начальник смены) принимает работу — это третья подпись на наряд-заказе. Только после закрытия с тремя подписями работа считается выполненной официально: запчасти окончательно списываются со склада, наработка оборудования фиксируется, KPI исполнителя обновляются.
Скачать образец наряд-заказа (Word, Excel)
Готовые шаблоны на основе типовой формы — заполненный пример и пустой бланк. Это отправная точка: на их базе можно адаптировать наряд-заказ под регламент конкретного предприятия, добавить специфические поля (например, для оборудования под надзором или для работ на высоте).
📥 Бесплатные шаблоны наряд-заказа

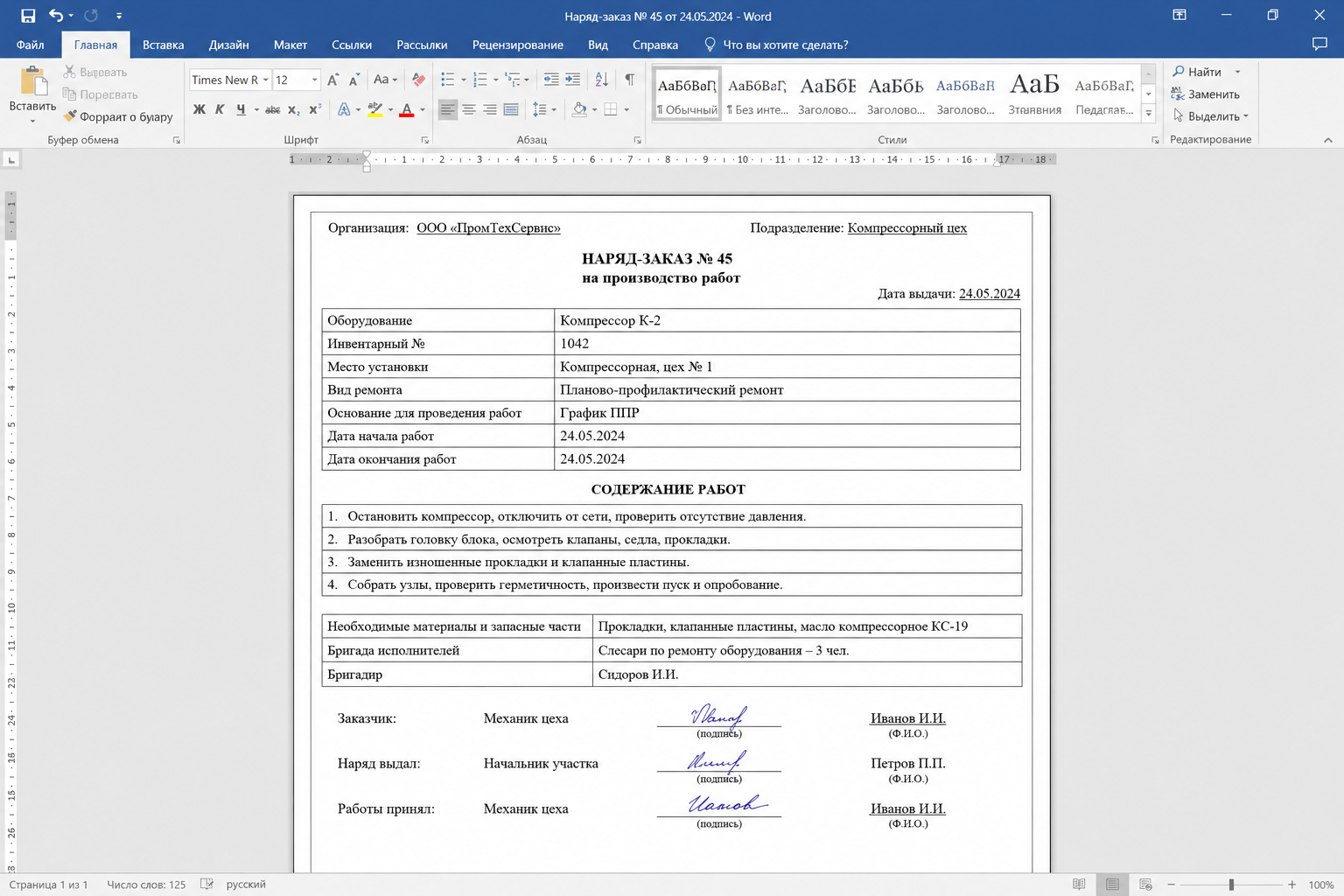

- Скачать наряд-заказ в Word (.docx) — для печати и ручного заполнения, заполненный пример «Ремонт компрессора К-2»
- Скачать наряд-заказ в Excel (.xlsx) — с автоматическими формулами трудоёмкости и расхода материалов, можно вести журнал из листа
Шаблоны не имеют самостоятельной юридической силы — обязательно сверьте их с регламентом ТОиР вашего предприятия и согласуйте с главным механиком, ОТ и юристом.
Бумажный наряд-заказ vs электронный в системе ТОиР
Word и Excel-шаблоны выше — отправная точка для небольших предприятий. Когда парк оборудования переходит за 50–80 единиц и в работе одновременно десятки наряд-заказов, бумажный или Excel-учёт начинает терять документы, путать версии и съедать время начальника смены на ручную сверку. Тогда на смену приходит электронный наряд-заказ в CMMS-системе.
| Параметр | Бумажный / Excel | Электронный в эТОИР |
|---|---|---|
| Скорость закрытия наряда | 30–60 мин: бегунок до начальника смены | 10–30 секунд: один тап на смартфоне |
| Потеря документа | 5–15 % бегунков теряется в течение месяца | 0 % — всё в базе с автобэкапом |
| История изменений | Не ведётся, правки замазываются | Полный аудит-лог: кто, что, когда |
| Фото-вложения | Невозможно | Из коробки: фото дефекта, узла, после ремонта |
| Подпись | Ручная или печать | Электронная авторизация / ЭЦП |
| Аналитика выполнения | Ручные сводные в Excel | MTBF, MTTR, KPI исполнителей в реальном времени |
| Мобильность исполнителя | Нет, только в офисе у компьютера | Мобильное приложение, офлайн-режим |
| Цена ошибки (списание не на ту единицу) | Высокая, ошибка обнаруживается через месяцы | Низкая, валидация на сканировании QR-кода оборудования |
Главный аргумент за электронный наряд-заказ — даже не аналитика, а устранение «двойной работы». Сейчас на типовом среднем заводе исполнитель сначала записывает выполнение на бумажном бегунке, а вечером начальник смены вручную переносит данные в Excel. По нашим замерам, это съедает 40–60 минут в день у каждого начальника смены. На предприятии с 3 сменами и 5 цехами это 5–6 рабочих часов в день, или ~100 часов в месяц чистой ручной работы.
Как наряд-заказ работает в эТОИР
В CMMS-системе эТОИР наряд-заказ — это не файл и не строка в таблице, а объект с жизненным циклом и связями с другими сущностями (оборудование, исполнитель, склад, заявка, дефектная ведомость, ТО-регламент). Это меняет всю логику работы.
Типовой сценарий: система автоматически формирует наряд-заказ, когда подходит срок планового ТО по графику ППР. Наряд уходит push-уведомлением в мобильное приложение исполнителя. Исполнитель сканирует QR-код оборудования, чтобы подтвердить, что подошёл к нужной единице (защита от ошибки), выполняет работу, прикладывает фото, отмечает фактический расход запчастей, нажимает «Закрыть». В этот момент:
- наряд-заказ переходит в статус «Закрыт» с электронной авторизацией исполнителя;
- запчасти списываются со склада и из 1С через готовую интеграцию;
- наработка оборудования сдвигается на длительность работы;
- график следующего ТО автоматически пересчитывается;
- KPI исполнителя обновляются: количество закрытых нарядов, средняя длительность, отклонение от норматива;
- журнал ремонтов оборудования получает новую запись — полную, с фото, подписями и расходом.

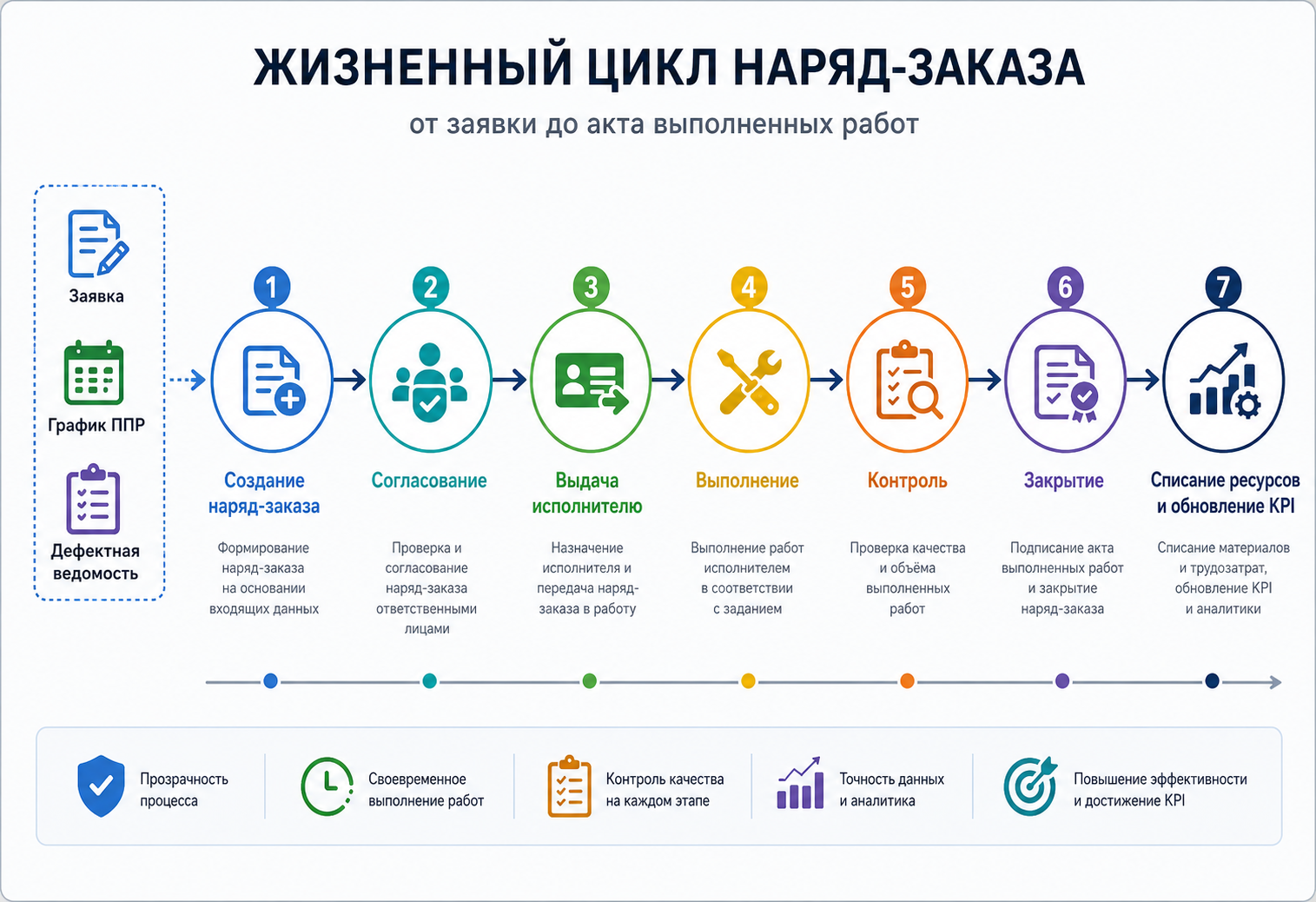

Жизненный цикл наряд-заказа: от заявки до акта
Частые ошибки при заполнении наряд-заказа
На 10 предприятиях из 10, где мы запускали пилот эТОИР, в первый же месяц всплывают одни и те же ошибки в работе с наряд-заказами. Все они исправимы.
1. Расплывчатое описание работ
«Отремонтировать компрессор» — это не наряд-заказ, это запрос на телепатию. Правильно: «Заменить масло марки ИГП-38 — 4 л, проверить зазоры подшипников по техкарте Т-407, замерить вибрацию по точкам 1–3, очистить воздушный фильтр». Описание должно быть таким, чтобы новый исполнитель мог выполнить работу без расспросов.
2. Нет связи с дефектной ведомостью или заявкой
Если в поле «Основание» написано просто «требуется ремонт» — этот наряд-заказ не пройдёт аудит. Всегда должен быть номер заявки, дефектной ведомости или пункта графика ППР. Это нужно не только для аудита, но и для аналитики — чтобы потом можно было понять, какие именно поломки повторяются и какое оборудование требует капремонта.
3. Подписи «задним числом» и пакетное закрытие
Классика — начальник смены подписывает 30 нарядов в конце недели «оптом», за весь период. Юридически это уже не наряд-заказ, а формальность. При проверке Ростехнадзора или страховой такие документы не принимаются как подтверждение, что работа реально была сделана.
4. Не закрыли наряд — работа невыполнена в учёте
Открытый («висячий») наряд-заказ означает, что в системе работа считается невыполненной — даже если фактически слесарь её сделал. Это искажает KPI исполнителей, плановое ТО, расход запчастей. Особенно часто такая ошибка случается в пятницу вечером — наряд закрыть «не успели», в понедельник про него забыли.
5. Не списали запчасти после закрытия
Запчасти были израсходованы, но в учёте они продолжают числиться на складе. Через 2–3 месяца это даёт расхождение между фактическим и учётным остатком, при инвентаризации — недостача, а виноват обычно слесарь, который ничего не нарушал. В CMMS-системе списание происходит автоматически при закрытии наряда — этой ошибки нет в принципе.
Частые вопросы про наряд-заказ на ремонт оборудования
Чем наряд-заказ отличается от заявки на ремонт?
Заявка на ремонт — это сигнал «что-то сломалось» от любого сотрудника предприятия. Наряд-заказ — это уже задание конкретному исполнителю с указанием объёма, ресурсов и сроков, который выписывает мастер или диспетчер ТОиР после рассмотрения заявки и (при необходимости) дефектной ведомости. Одна заявка может породить ноль, один или несколько наряд-заказов.
Кто подписывает наряд-заказ на ремонт оборудования?
В типовом регламенте наряд-заказ подписывают трое: тот, кто выписал (мастер цеха, диспетчер ТОиР, главный механик), исполнитель (бригадир или слесарь), который подтверждает приём работы, и контролёр (мастер ОТК или начальник смены), который принимает работу после выполнения. На особо опасных работах добавляется подпись допускающего по наряду-допуску.
Можно ли оформить наряд-заказ без печати?
Да. Наряд-заказ — это внутренний документ предприятия, и обязательной печати по закону нет. Достаточно подписей ответственных лиц. Если регламент предприятия требует печати — она ставится, но это локальное требование. Электронный наряд-заказ в CMMS-системе вообще не использует печать: его юридическую силу подтверждает электронная подпись или авторизованное действие в системе.
Нужен ли наряд-заказ при аварийном ремонте?
Да, нужен, но в упрощённом формате. На аварийных работах наряд-заказ оформляется по факту — после устранения аварии, чтобы зафиксировать, что было сделано, кем, за какое время, какие запчасти ушли. Без такого «постфактум-наряда» теряется история ремонтов, не списываются запчасти со склада и невозможно посчитать MTTR (среднее время восстановления).
Сколько хранить наряд-заказы на ремонт оборудования?
Минимальный срок хранения наряд-заказов по перечню типовых управленческих документов — 5 лет с момента закрытия. Для опасных производственных объектов и объектов под надзором Ростехнадзора — весь срок эксплуатации оборудования плюс 3–5 лет. В CMMS-системе наряд-заказы хранятся бессрочно — это даёт полную историю ремонтов каждой единицы оборудования и облегчает аудит.
